設備移機服務
一、前期準備階段(移機前 7-10 天)
(一)設備與場地調研
設備信息采集
· 梳理每臺設備的核心參數:包括設備尺寸(長 × 寬 × 高)、重量、精度等級(如點膜機點樣誤差≤0.1mm)、關鍵部件位置(如噴金機噴頭、裁切機定位系統)、電氣接口規格(電壓、電流、信號接口類型)。
· 記錄設備運行狀態:移機前需對設備進行預檢測,包括運行噪音、精度測試(如用標準樣板驗證點膜機線條均勻度)、部件緊固情況,形成《設備移機前狀態報告》,明確無故障隱患后啟動移機。
場地規劃
· 新場地準備:確認新潔凈車間的面積、層高、地面承重(如重型裁切機需≥500kg/㎡)、潔凈度等級(需與原場地一致,萬級 / 十萬級)、電氣接口位置(提前預留設備電源、氣源接口,誤差≤5cm)、通風與溫濕度控制(溫度 18-25℃,濕度 40%-60%)。
· 路線規劃:勘察原場地到新場地的運輸路線,包括車間門寬、電梯尺寸(若涉及垂直運輸,需確認電梯載重≥設備重量 1.2 倍)、走廊轉彎半徑,避免運輸過程中設備磕碰;若為跨廠區運輸,需規劃貨車路線,避開顛簸路段。
(二)人員與物資準備
人員配置
· 組建專項小組:包括設備廠家技術工程師(負責核心部件拆解與精度校準)、移機施工團隊(需具備 IVD 設備移機經驗,持證上崗)、生產方負責人(協調場地與合規監督)、質量專員(全程監督潔凈度與合規性)。
· 培訓:移機前對團隊進行培訓,內容包括設備結構原理、拆解 / 安裝操作規程、潔凈車間防護要求(如穿潔凈服、戴無菌手套,避免手部接觸設備核心部件)、應急預案(如設備傾斜、部件掉落處理)。
物資準備
· 防護物資:定制設備專用防護包裝(如加厚氣泡膜、防靜電珍珠棉、木質防震框架,框架內襯防潮膜,避免設備受潮)、潔凈抹布(醫用級,用于清潔設備表面)、防塵罩(移機后未安裝前覆蓋設備)。
· 工具與耗材:準備精密工具(如扭矩扳手,用于固定部件時控制扭矩,避免過松或過緊)、水平儀(精度 0.02mm/m,用于設備安裝后調平)、萬用表(檢測電氣接口通斷)、備用零件(如點膜機針頭、噴金機密封圈,預防拆解時部件損耗)。
· 文檔準備:備好設備說明書、《醫療器械生產質量管理規范》相關條款、《設備移機作業指導書》《潔凈度檢測記錄表》《精度驗證報告》等文件,全程留痕。
移機實施階段(按 “拆解 - 運輸 - 安裝” 分步執行)
(一)設備拆解(1-2 天,根據設備數量調整)
潔凈防護與斷電斷源
· 拆解前關閉設備電源、氣源,拔掉所有接口,用標簽標注接口位置(如 “電源接口 1 - 紅色”“氣源接口 2 - 藍色”),避免后續安裝時混淆;對電氣接口進行密封保護(用防塵塞堵塞,纏上防靜電膠帶)。
· 拆解人員需穿戴潔凈服、無菌手套,使用的工具需提前用 75% 酒精消毒,避免引入雜質污染設備核心部件(如 NC 膜噴涂組件、金標抗體存儲模塊)。
分層拆解
· 核心部件優先拆解:對于高精度部件(如點膜機的噴頭、噴金機的定量泵、裁切機的定位傳感器),由設備廠家工程師主導拆解,單獨包裝并標注 “精密部件,輕拿輕放”,運輸時單獨存放于防震箱內,避免震動導致精度偏移。
· 主體拆解:對設備主體(如機架、輸送帶)進行拆解,拆解過程中需記錄部件連接順序(拍照或繪制示意圖),螺絲、墊片等小零件需分類裝入標注好的密封袋(如 “裁切機左側固定螺絲 - 10 顆”),避免丟失。
· 清潔:拆解后用潔凈抹布擦拭設備部件表面,去除灰塵與殘留試劑(如 NC 膜碎屑、緩沖液殘留),若部件有油污,用專用醫用級清潔劑擦拭,確保無污染物殘留。

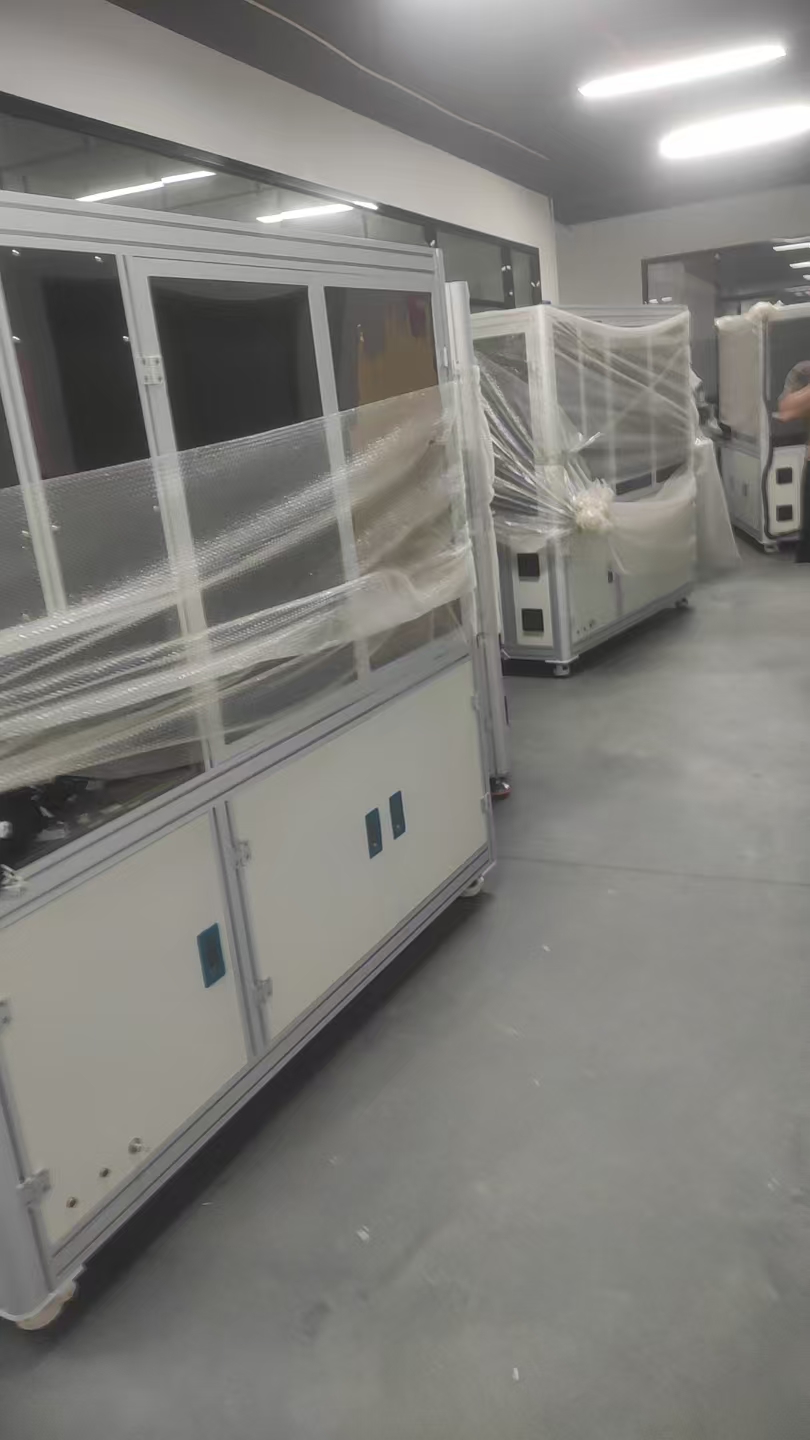

(二)設備運輸(根據距離,0.5-2 天)
車間內運輸
· 使用專用液壓叉車(帶防震橡膠輪,避免劃傷潔凈車間地面)或氣墊搬運車(適合重型設備,減少地面摩擦),搬運時設備傾斜角度≤5°,速度≤0.5m/s,安排 2 人在設備兩側扶持,防止設備晃動。
跨區域運輸
· 裝車:將包裝好的設備(尤其是核心部件)固定在貨車車廂內,用鋼絲繩或防滑墊固定,避免運輸過程中位移;車廂內放置溫濕度記錄儀,實時監控環境(溫度≤30℃,濕度≤70%),若遇陰雨天氣,需覆蓋防雨布。
· 押運:安排專人押運,途中每 2 小時檢查一次設備固定情況與溫濕度,若發現異常(如包裝破損、溫濕度超標),立即停車處理。
(三)設備安裝(2-3 天)
基礎定位與調平
· 設備就位:按新場地規劃的位置,將設備主體吊裝或搬運至指定區域,用水平儀檢測設備水平度(機架水平誤差≤0.1mm/m),通過調整設備底部調平腳,確保水平達標(如點膜機若傾斜,會導致點樣位置偏移)。
· 固定:對重型設備(如全自動組裝線),采用膨脹螺絲固定在地面預設的固定孔內,螺絲扭矩按設備說明書要求執行(如米克朗組裝線扭矩需控制在 25-30N?m),避免設備運行時震動。
部件組裝與接口連接
· 按拆解時的記錄(照片、示意圖)反向組裝部件,先安裝核心部件(如噴頭、傳感器),再連接機架、輸送帶等;組裝核心部件時,需用扭矩扳手精準控制螺絲力度,避免損壞精密部件(如噴金機定量泵螺絲過緊會導致泵體變形)。
· 接口連接:對照標簽連接電源、氣源接口,連接后用萬用表檢測電源通斷,用氣壓表檢測氣源壓力(如噴金機氣源壓力需穩定在 0.4-0.6MPa),確保無漏電、漏氣現象;對信號接口(如設備與控制系統的通訊接口),需測試數據傳輸是否正常。
潔凈度恢復
· 安裝后對設備及周邊環境進行清潔:用潔凈抹布擦拭設備表面,用吸塵器清理地面殘留碎屑;開啟新場地潔凈空調系統,運行 24 小時后,委托第三方檢測機構檢測潔凈度(萬級車間要求每立方米≥0.5μm 粒子數≤35200 個),出具《潔凈度檢測報告》,達標后方可進入下一階段。
驗證與驗收階段(1-2 天)
(一)設備精度驗證
空載測試
· 啟動設備空載運行,測試各部件運行狀態:如點膜機噴頭移動是否順暢(無卡頓)、裁切機裁切速度是否達標(如 250 件 / 分鐘)、組裝線輸送帶定位是否準確(誤差≤0.5mm);用噪音檢測儀檢測設備運行噪音(≤70dB),確保無異常噪音。
負載測試
· 模擬生產場景進行負載測試:如用標準 NC 膜測試點膜機的點樣精度(線條寬度誤差≤0.05mm,無斷帶、毛邊)、用模擬金標抗體溶液測試噴金機的噴涂均勻度(通過圖像分析儀檢測涂層厚度差異≤5%)、用標準試紙條測試裁切機的裁切精度(長度誤差≤0.1mm)。
· 重復測試 3 次,每次測試結果需符合設備說明書要求,形成《設備精度驗證報告》。
(二)合規性驗收
文件審核
· 生產方與質量專員審核移機全程文件:包括《設備移機前狀態報告》《拆解 / 安裝記錄》《潔凈度檢測報告》《精度驗證報告》《部件更換記錄》(若有),確保文件完整、數據真實,符合《醫療器械生產質量管理規范》要求。
現場驗收
· 現場驗收:檢查設備外觀(無劃痕、變形)、運行狀態(連續運行 4 小時無故障)、精度達標情況;隨機抽取 10 組負載測試樣品,檢測其質量(如點膜線條均勻度、裁切邊緣平整度),合格率需 100%。
簽字確認
· 驗收合格后,各方簽署《設備移機驗收報告》,明確設備移機完成,可投入生產;若驗收不合格(如精度不達標),需由設備廠家重新校準,直至達標。
風險防控與應急預案
(一)常見風險與防控措施
風險類型 | 防控措施 |
核心部件精度偏移 | 拆解時由廠家工程師主導,單獨防震包裝;運輸時控制車速(≤60km/h),避免急剎車;安裝后用專業設備校準,重復測試 3 次 |
設備部件損壞 | 拆解前檢查工具適配性(用專用工具,避免通用工具損傷部件);搬運時控制傾斜角度≤5°,重型設備用氣墊搬運車 |
潔凈度不達標 | 拆解 / 安裝人員穿戴潔凈服,工具消毒;設備安裝后清潔并檢測潔凈度,不達標則延長空調運行時間 |
電氣接口錯誤 | 拆解時標注接口標簽,安裝后用萬用表檢測通斷,通電前由電工復核 |
(二)應急預案
設備傾斜 / 掉落:運輸過程中若設備傾斜,立即停車,用千斤頂緩慢調整設備角度,檢查包裝是否破損,若部件移位,由廠家工程師現場修復;若發生掉落,立即停止作業,檢查部件損壞情況,更換備用部件后重新校準。
精度不達標:安裝后若精度測試不合格,先排查設備水平度(用水平儀重新調平),再檢查核心部件是否安裝到位(如噴頭是否松動),若仍不達標,聯系工程師攜帶專用校準設備現場調試。
00001. 潔凈度超標:若潔凈度檢測不合格,檢查潔凈空調過濾器是否堵塞(更換過濾器)、車間是否有漏風點(密封縫隙),重新運行空調 24 小時后再次檢測。
